新手必看!爬架标准化管理及常见问题(下)

作者:anke001 日期:2021-02-08

常见问题及处理办法

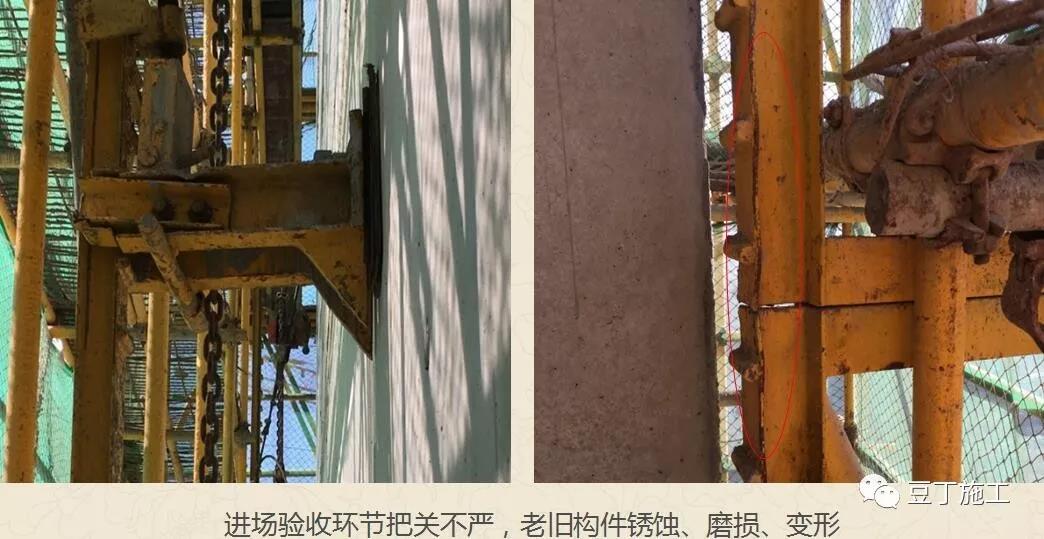

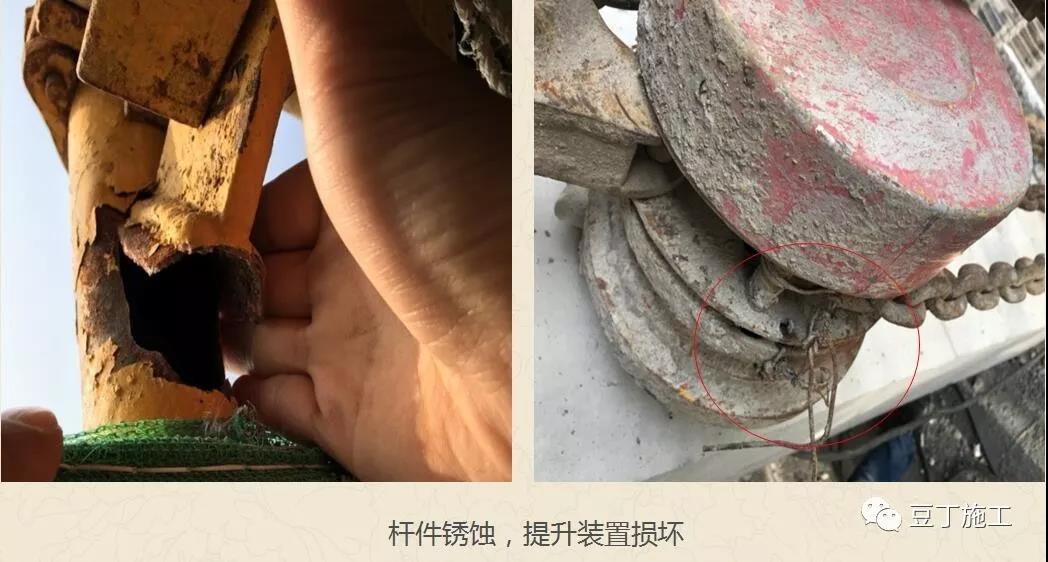

材料进场验收

处理办法:

严格按照审批过的方案中构配件类型及数量组织进场验收,同规格、不同批次的产品不得在同一建筑中应用,老旧材料或已变形构配件不得进场。对构配件质量存疑时,应对怀疑构配件进行重点抽检,必要时可采取破坏性试验验证其质量。

爬架平台搭设

处理办法:

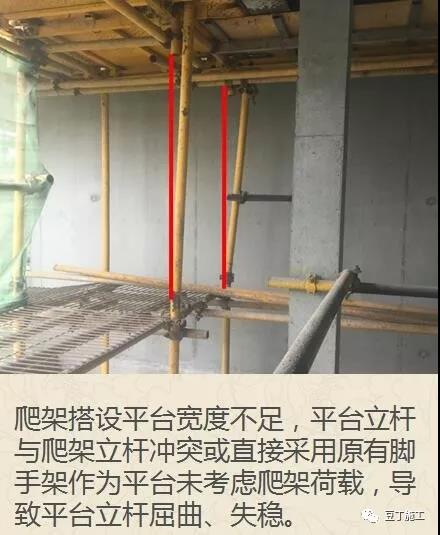

爬架安装平台必须提前策划、设计,其承载力、宽度及平整度应满足方案要求;

② 建筑标准层较高时建议采用悬挑架作为爬架安装平台;

③ 结构混凝土强度满足方案要求后,应第一时间卸载,将爬架荷载转移到建筑物上。

爬架水平桁架缺失

处理办法:

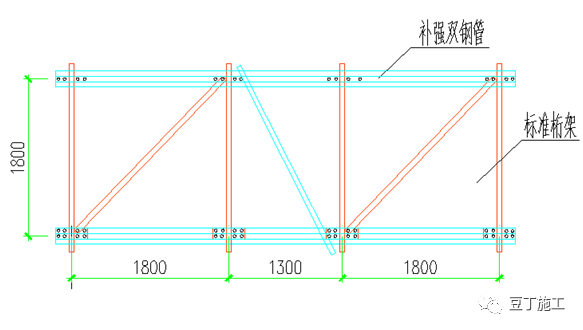

① 提前对爬架方案进行优化,非标准桁架定尺加工;

② 采用双钢管及斜撑加强,且水平杆与标准桁架左右各搭接一跨。

架体水平悬挑长度过大

处理办法:

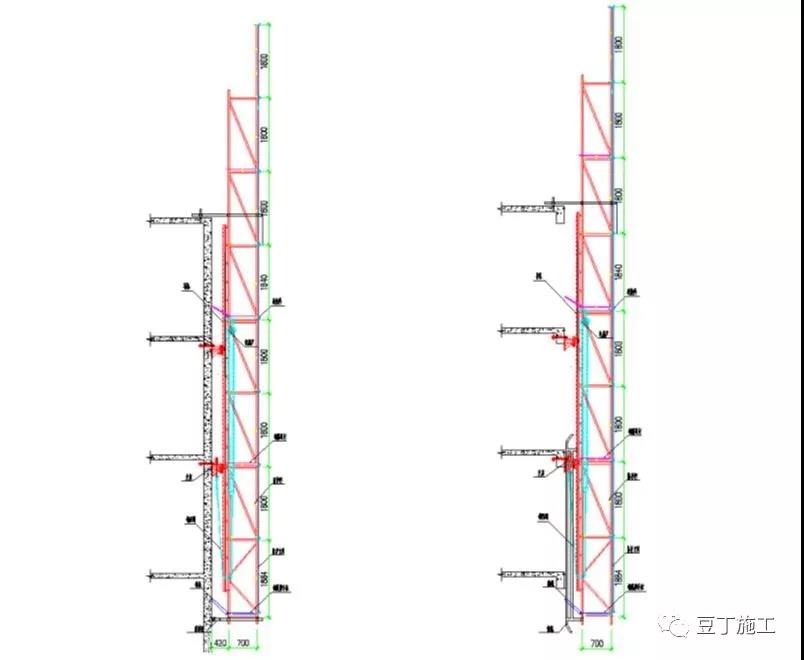

当1.2m<架体水平悬挑长度<2m时,应增设内斜撑将悬挑部分水平桁架与主框架拉结;架体水平悬挑长度>2m时,端部必须增设支座。

支座安装数量不足

处理办法:

竖向主框架所覆盖的每个楼层均应设置一道附墙支座,防倾装置应随支座共同安装,特殊情况无法满足上述要求时,应在架底增设顶墙轮或“滑橇”,悬挑部位增设连墙件临时拉结。

长支座缺少定位措施

处理办法:

长支座必须设置两道螺栓且螺栓位置应尽量靠近上下两端点,超长支座底部斜杆须设止退及固定措施。

卸荷支撑长度不足

处理办法:

① 个别卸荷支撑无法满足支撑要求时,可将支撑顶丝调节至最低位置,支撑在下层防坠齿条上,若大面积出现卸荷支撑长度不足时,则应考虑调整架体提升高度。

② 严格把控进场材料及组装,竖向主框架底部预留的提升装置悬挂点一般只有1个,且不可能出现在中间层框架上。对于已经存在的既成事实,需增设专用销轴辅助支撑。

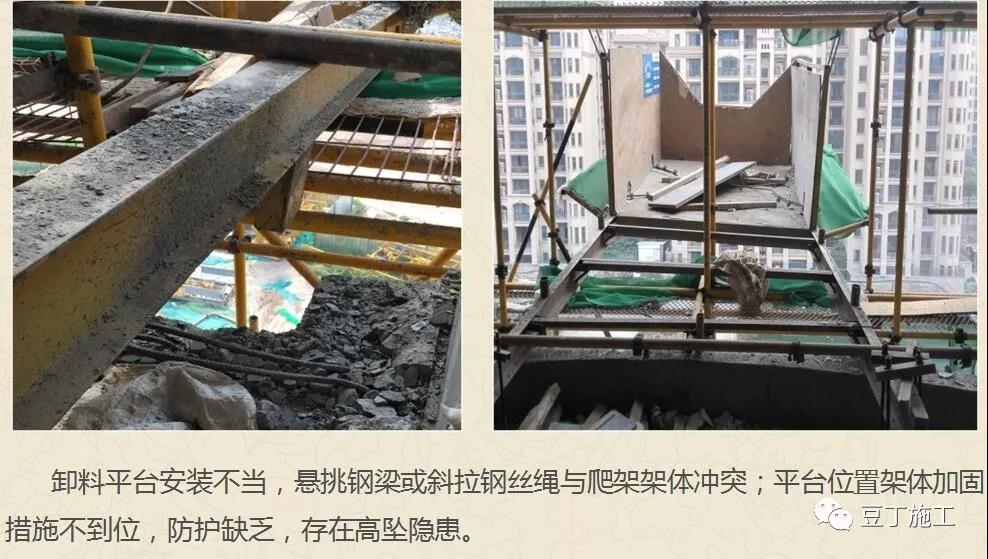

卸料平台安装不当

处理办法:

① 保证卸料平台入口畅通,若施工时支模架配置3层,拆除卸料平台底部水平桁架斜杆,支模架配置2层,拆除水平防护杆;

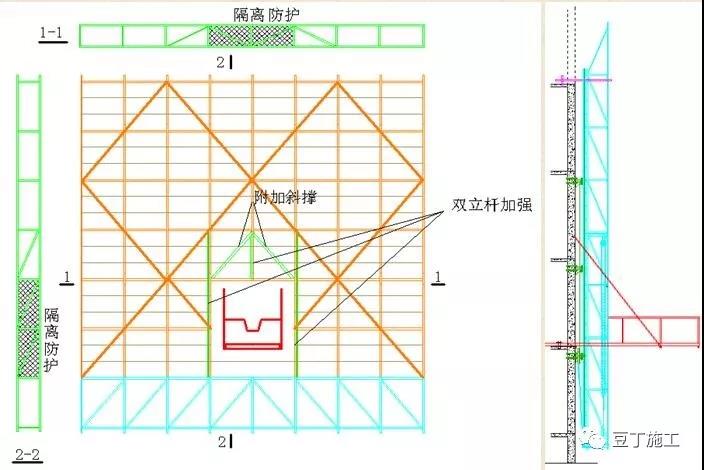

②开口位置三边采取加固措施:两侧及洞口顶部采用双立杆,上步架搭设八字撑,顶面、立面增设斜撑,洞口四周按照临边进行封闭、隔离;

③ 架体提升后,洞口位置水平杆应低于料台悬挑梁,斜拉钢丝绳及料台其他部位均不得与爬架接触;

④料台在不使用时,洞口侧面应采用与外立面同种维护材料进行封闭、维护。

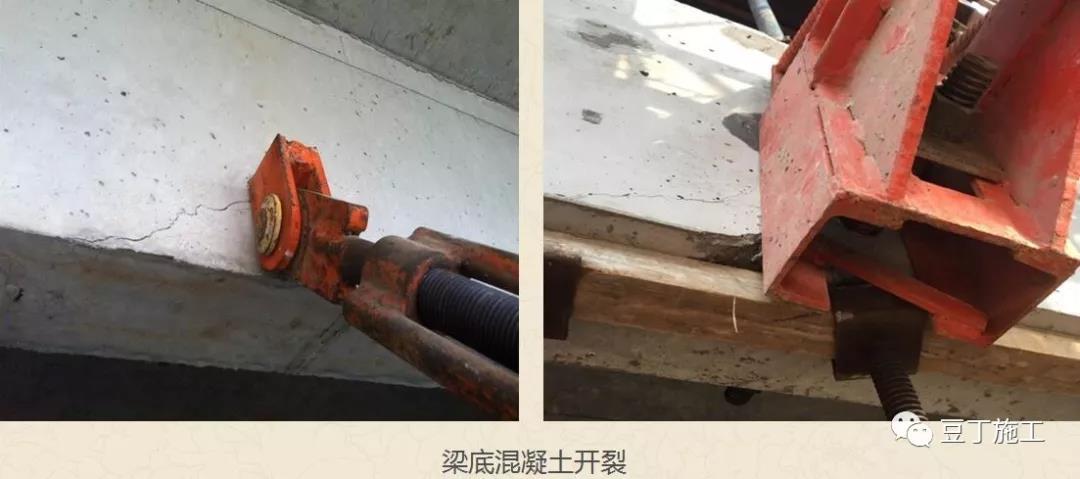

梁底开裂

处理办法:

① 支座或拉杆设置在梁上的,方案中必须核算梁的原有截面及配筋是否满足支座承载要求,若不满足,则须按照受力情况加配钢筋或在梁底采取加固措施;

② 支座预埋孔埋设时,应保证孔洞边缘距离梁底不少于100mm,必要时可在预埋孔底部局部加筋;

③  冬期施工应适当放慢施工进度,注意混凝土强度控制,混凝土强度未满足方案要求前不得进行提升作业。

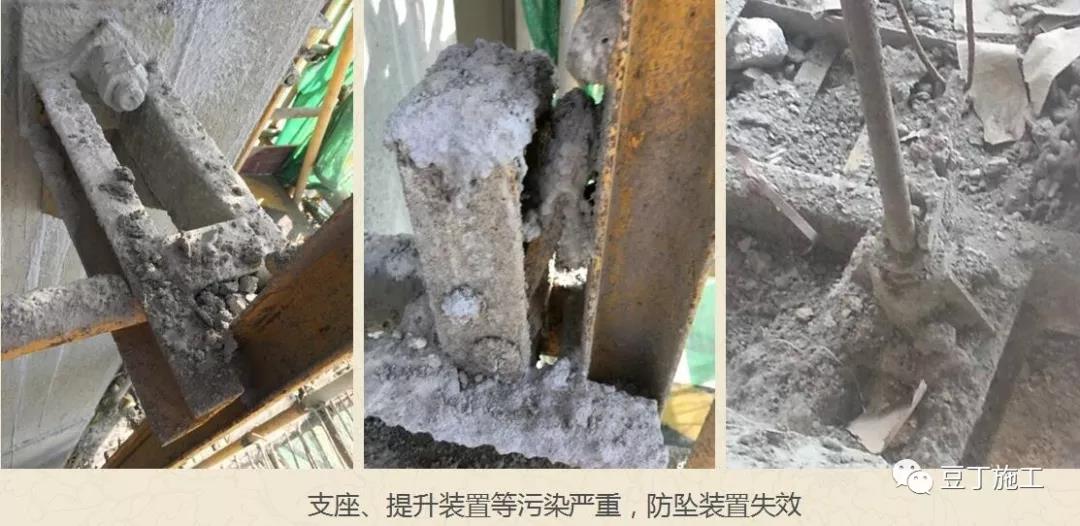

构件污染

处理办法:

① 建筑外围构件混凝土浇筑时,采取防护措施,避免混凝土溅出污染外架杆件,遇到特殊情况,造成构件污染时,应第一时间清理,保证杆件有效工作;

② 防坠装置必须采取防尘、防污染措施有效遮盖。

立网安装

处理办法:

① 网框必须必须设置单独的承力杆件,承受其本身自重;

② 为避免网框翻转,建议承力构件应设置上下两排,连接件应与架体可靠连接,且各部位杆件承力满足立网框受力要求。

架体堆载

处理办法:

第一时间清除所有外荷载。
