随着国内高层建筑的日益增多,爬架也越来越普及,越来越多的人进入了爬架行业,但很多爬架小白们对爬架还只是一知半解,小科也经常会被问到爬架究竟如何安装使用,今天小科就来为大家一一讲解下!
爬架是可根据工程结构施工需要,依靠自身的升降机构和动力设备逐层爬升或下降,同时具有防坠、防倾功能的安全防护平台。主要由竖向主框架、水平支承结构、升降机构和同步控制系统等组成。竖向主框架由导轨、内外立杆、机位支承件组成,垂直于建筑结构外立面,并与导轨连接,主要用来承受和传递平台的竖向和水平荷载。水平支承结构由水平桁架、转角连接件等组成,主要用来承受平台竖向荷载,并将竖向荷载传递至竖向主框架的水平支承构件。升降机构由附着支座、上吊点、附墙吊挂件、下吊点及导轨组成,主要作用是辅助架体升降运行,并对防倾、防坠功能起支承作用。
同步控制系统是由总控箱、分机箱、重力传感器组成,用来控制各升降点、各机位的升降速度,将各升降点间的荷载、高度差值控制在设计容许范围内的装置。在双排架上找平时,应注意找平高度要确保走道板底部高于双排架内立杆,以便于连接板的安装。

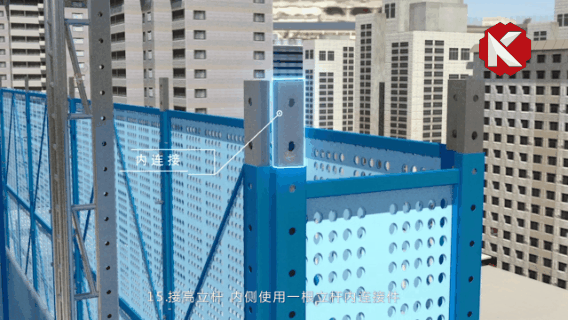

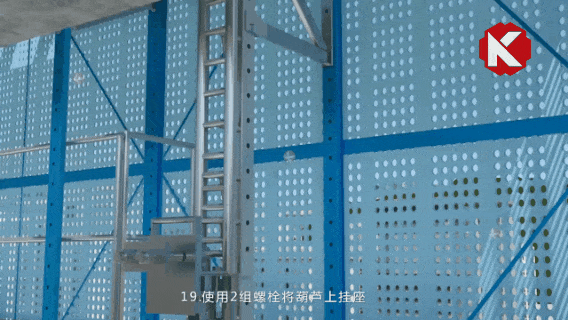

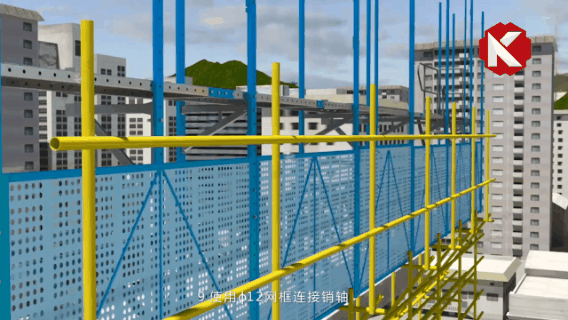

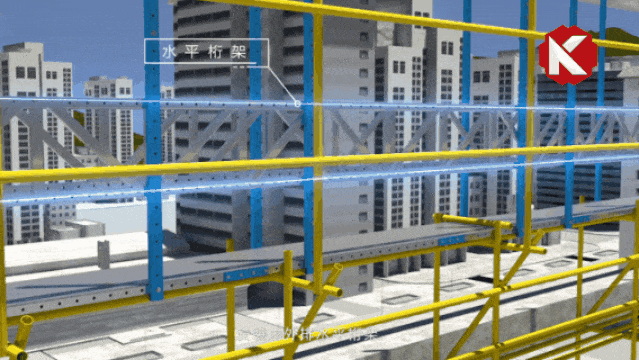

在距离首层走道板面540mm位置安装内外排水平桁架,水平桁架之间、水平桁架与内外立杆相交位置分别使用2组螺栓进行连接。使用螺栓将上层平台导轨连接件安装至第二层走道板内侧,吊装导轨,导轨与机位支承件及各平台导轨连接件使用螺栓需从葫芦一侧向另一侧穿入并连接。完成首层结构搭设后,在首层走道板与防护钢网片的间隙上安装踢脚板,之后继续向上接高立杆,重复向上拼装,直至架体外立面组装完成。根据机位平面布置图方向、机位剖面图中吊点材料表,安装下吊点及电动葫芦,将附墙吊挂件固定在建筑结构上,并通过葫芦销轴将葫芦循环勾固定在附墙吊挂座上。
1.做好提升准备,解除定位扣件,排除过程中可能存在的干扰。
2.打开密封翻板,行升降作业。
3.提升到位后安装定位扣件,恢复架体密封。
4.待建层浇筑混凝土后,将附墙吊挂座拆除,通过电动葫芦装置进行提升,直至建筑物主体结构建造完成,可根据施工需要整体下降。

1.拆除拆除电动葫芦、同步控制装置。
2.拆除链接销轴穿墙螺杆等连接紧固件。
3.吊离架体单元,平放于地面上。
4.地面作业人员负责拆除各配件,进而完成整个架体的拆除。
安科爬架通过技术创新,能有效杜绝高层建筑施工高处坠落、坠物打击、脚手架火灾事故,根本性地保障了安全施工,具有良好的综合效益,受到了行业的广泛认可,每天都有数百余栋高层建筑项目使用安科爬架进行施工。
